الكهرباء: قرب انجاز محطة بطاقة 750 ميكاواط وتوقف المشروع الشمسي


تاريخ الاضافة: 2020-02-12 12:39:48 | عدد الزيارات:2112

 أعلنت وزارة الـكـهـربـاء قـرب انـجـاز محطة الرميلة الاسـتـثـمـاريـة، بينما حققت نسب انجاز متقدمة في مشروع محطة ذي قار الـكـهـربـائـيـة، ليسهم المـشـروعـان بـاضـافـة نحو 2250 ميغاواط الى المنظومة.

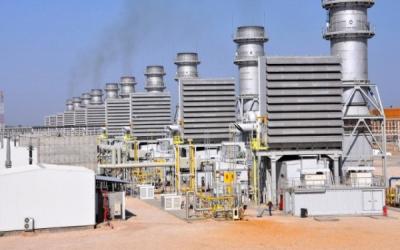

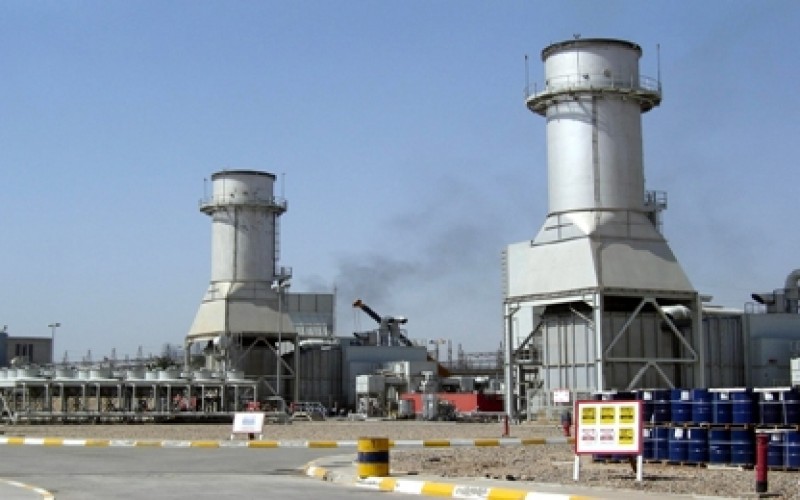

وقــال الـنـاطـق بـاسـم وزارة الـكـهـربـاء احمد الــعــبــادي فـــي تــصــريــح صحفي ان الشركة العامة لإنتاج الطاقة الكهربائية في المنطقة الجنوبية، وملاكات محطة كـهـربـاء الرميلة الـغـازيـة، تـواصـلان أعــمــالــهــمــا فـــي نــصــب مــحــطــة الــرمــيــلــة الاستثمارية المركبة المتكونة مـن وحدتين بواقع 750 ميغاواط لكل وحدة.

واضاف ان نسبة الانجاز في هذا المشروع تـجـاوزت حاليا 50 بالمئة اذ بــدأت مراحل أعمال الهندسة المدنية التي تتضمن نصب القواعد الكونكريتية والهياكل الحديدية.

واشـار العبادي الـى ان مـدة انجاز المشروع تقدر بـ36 شهرا بحسب العقد المـبـرم بين الوزارة والشركة المنفذة.

واضـاف ان الملاكات الفنية والهندسية في مــشــروع مـحـطـة كـهـربـاء ذي قــار المـركـبـة وبـالـتـنـسـيـق مــع شــركــة جــنــرال الـكـتـريـك الاميركية، مستمرة بانجاز الاعمال الفنية والـهـنـدسـيـة والــوصــول بـهـا الــى مـراحـل مـتـقـدمـة مــؤكــدا ان انــجــاز هـــذه المـحـطـة سيسهم برفد المنظومة بـ 750 ميغاواط.

واوضــــح ان المــحــطــة تــعــد مــن المــشــاريــع الستراتيجية في المحافظة لكونها ستضيف (500) ميغاواط في المرحلة الاولى، و(250) فــي المـرحـلـة الـثـانـيـة، وهــذه الـطـاقـة تمكن الـــوزارة مـن زيــادة سـاعـات الـتـجـهـيـز، الـى جانب اسهامها بتوفير فرص عمل جديدة لابناء محافظة ذي قار.

مـن جـانـب اخــر، اكـد الـنـاطـق بـاسـم الــوزارة ارتفاع انتاج المحطات الكهرومائية في عموم الـبـلاد بالرغم مـن محدودية اعتمادها من قبل الوزارة.

واضاف ان المحطات الكهرومائية والبخارية اضحت من الوسائل القديمة لانتاج الطاقة وبالرغم من ذلـك فالعراق لديه اعـداد منها ترفد المنظومة بطاقات لا بأس بها في حال ارتـفـاع مناسيب المـيـاه، منوها بـأن ارتـفـاع منسوب المياه اسهم برفع انتاج الطاقة في محطة سد الموصل الى 360 ميغاواط بعد ان كان لا يتجاوز 60 ميغاواط.

وبـشـأن مـشـروع بـنـاء منظومات الـوحـدات الشمسية اكـد الـعـبـادي ان الــوزارة نجحت باعلان الجولة الاولى لاضافة 755 ميغاواط عن طريق نصب الوحدات الشمسية الا ان المشروع توقف بسبب الاحـداث السياسية، وتقييد صلاحية الــوزراء التي تحولت الى تـصـريـف امـــور، اذ كــان مــن المـفـتـرض ان يشهد الشهر المقبل احـالـة الـجـولـة الثانية بـواقـع 755 مـيـغـاواط بـمـا يـسـهـم فـي رفـع الانتاج الكلي من الطاقة المنتجة، وينعكس على مستوى التجهيز

تطبيق الاذاعة
لأجهزة الآيفون
تطبيق الاذاعة
لأجهزة الأندرويد
